岡山県が実施している河川改修事業(一級河川吉野川)

印刷ページ表示 ページ番号:0410301 2015年3月13日更新河川課

一級河川吉野川 災害復旧等関連緊急事業

○事業概要

 平成21年8月の台風9号の影響で、時間最大雨量59mm、24時間最大雨量243mm(江見観測所)の豪雨となり、吉野川および支川山家川が氾濫しました。

 平成21年8月の災害を受けて、吉野川では美作市海内・平田から江見・川北までの8.0kmについて災害復旧等関連緊急事業が採択され、平成21年度から24年度までの4年間で緊急的かつ集中的に治水対策を実施しました。

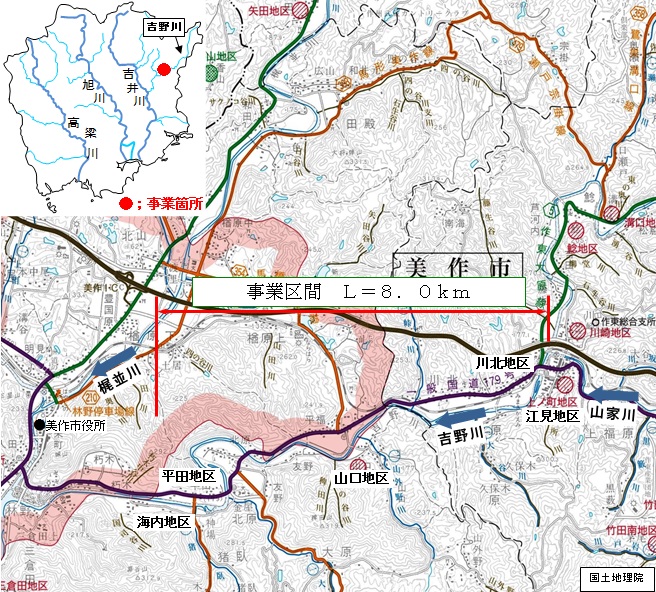

事業箇所図

事業概要図

河川改修の内容

  床上浸水被害の解消を図るため、築堤工、パラペット工を実施しました。

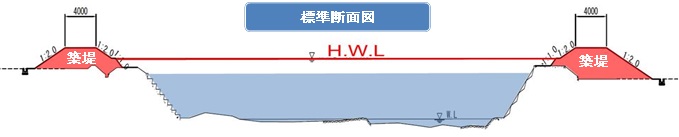

改修の内容

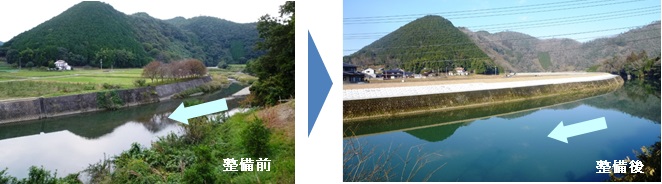

整備状況(吉野川右岸築堤 美作市平田地区)

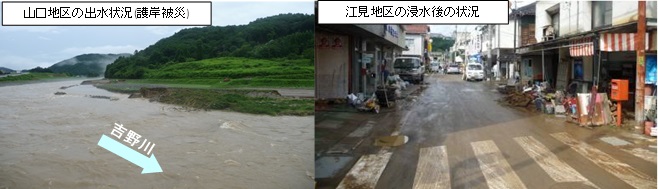

状況写真

参考(平成21年8月の台風9号による被害について)

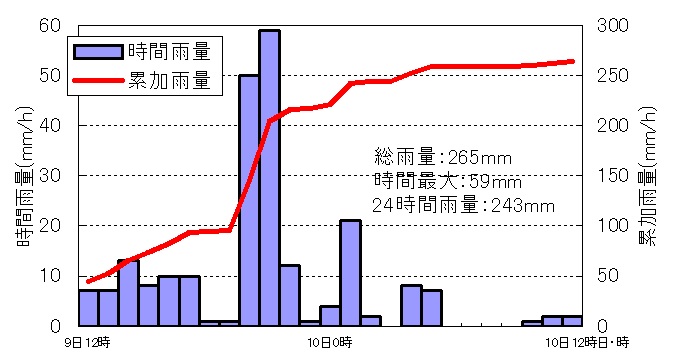

 時間最大雨量59mm、24時間最大雨量243mm(江見観測所)の豪雨となり、吉野川および支川山家川が氾濫しました。
